2020年12月17日12时45分,在完成本次601F机组B级检修方案所规定的设备检修、消缺、技改、相关试验项目及大修后启动试验任务后,上犹江陡水电站2020年601F机组B级检修工程并网带满负荷投入试运行,并于12月20日12时45分试运行结束。停机后检修项目部对机组各部全面检查并及时消除缺陷,三方在2020年12月20日16:30完成本次机组大修工程竣工验收,正式移交发电运行,此次B级检修工程在工期紧、任务重的情况下比计划工期提前3天完成检修任务。
上犹江电站位于上犹县陡水镇,电站有四台混流式机组,1号机组上次大修时间是2016年01月08日-03月11日,期间进行4次C修。根据机组状态评估和多年运行情况,计划2020年度安排601F水轮发电机组进行B级检修,为更好地消除机组存在的缺陷,保证机组检修质量和检修工作安全,电站目前整体设备情况良好。

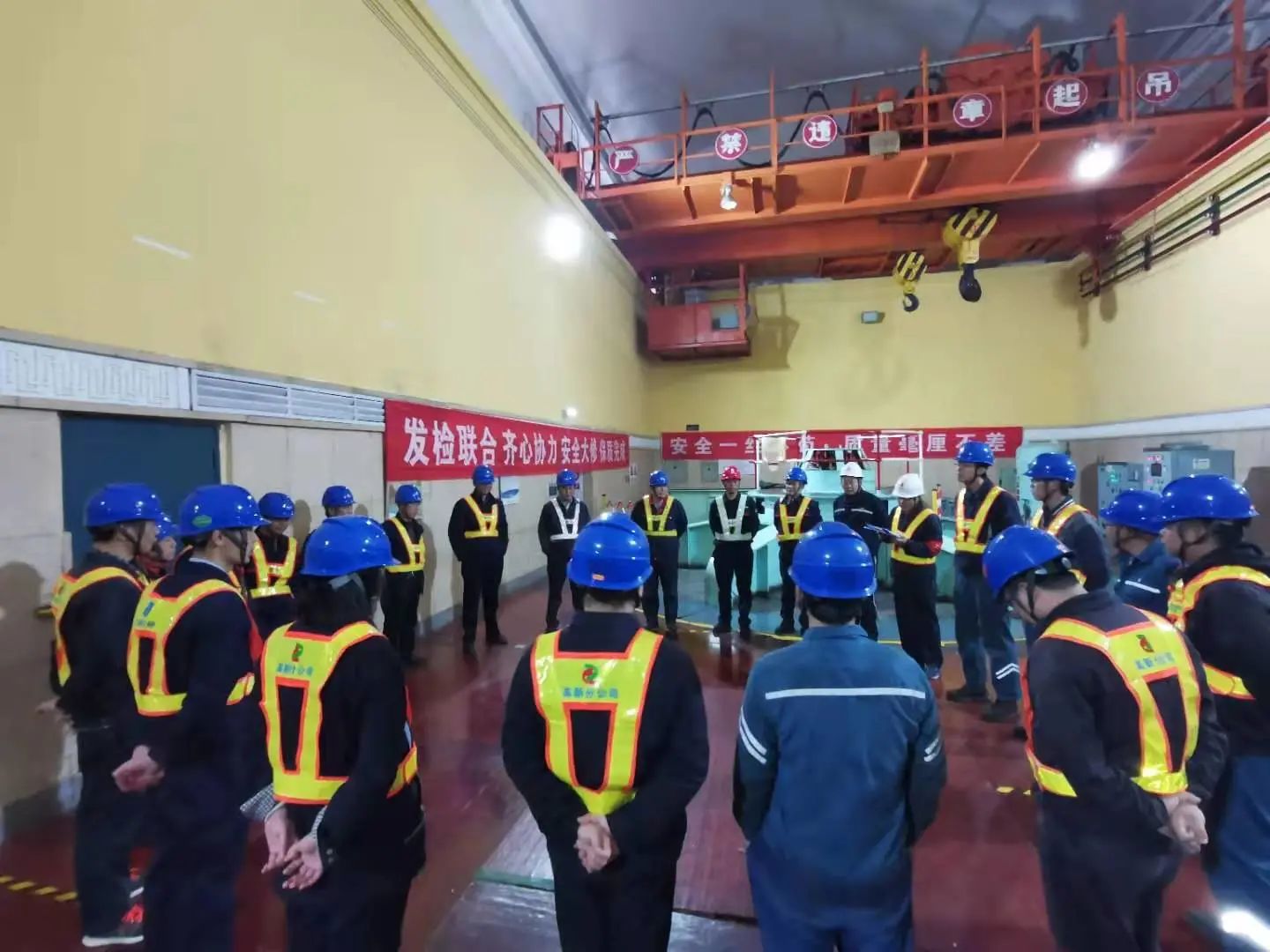

图 / 大修早班会
上犹江陡水电站2020年601F机组B级检修工程计划工期为45天,2020年11月04日副厂长张尖及时组织召开了大修启动会。大修工作2020年11月06日正式开工。为保证顺利完成好本次上犹江陡水电站2020年601F机组B级检修监理工作,江西恒实建设管理股份有限公司及时成立了上犹江陡水电站2020年601F机组B级检修监理项目部,及时派驻经验丰富的监理人员,负责完成好本次留金坝601F机组B级检修工程的现场监理工作,并安排了项目总监兼机械专监与资料员及项目电气专监兼安全专监。
图 / 227阀盘根更换见证验收

图 / 蝶阀无水动作试验、数据测定见证

图 / 空滤器耐压试验见证

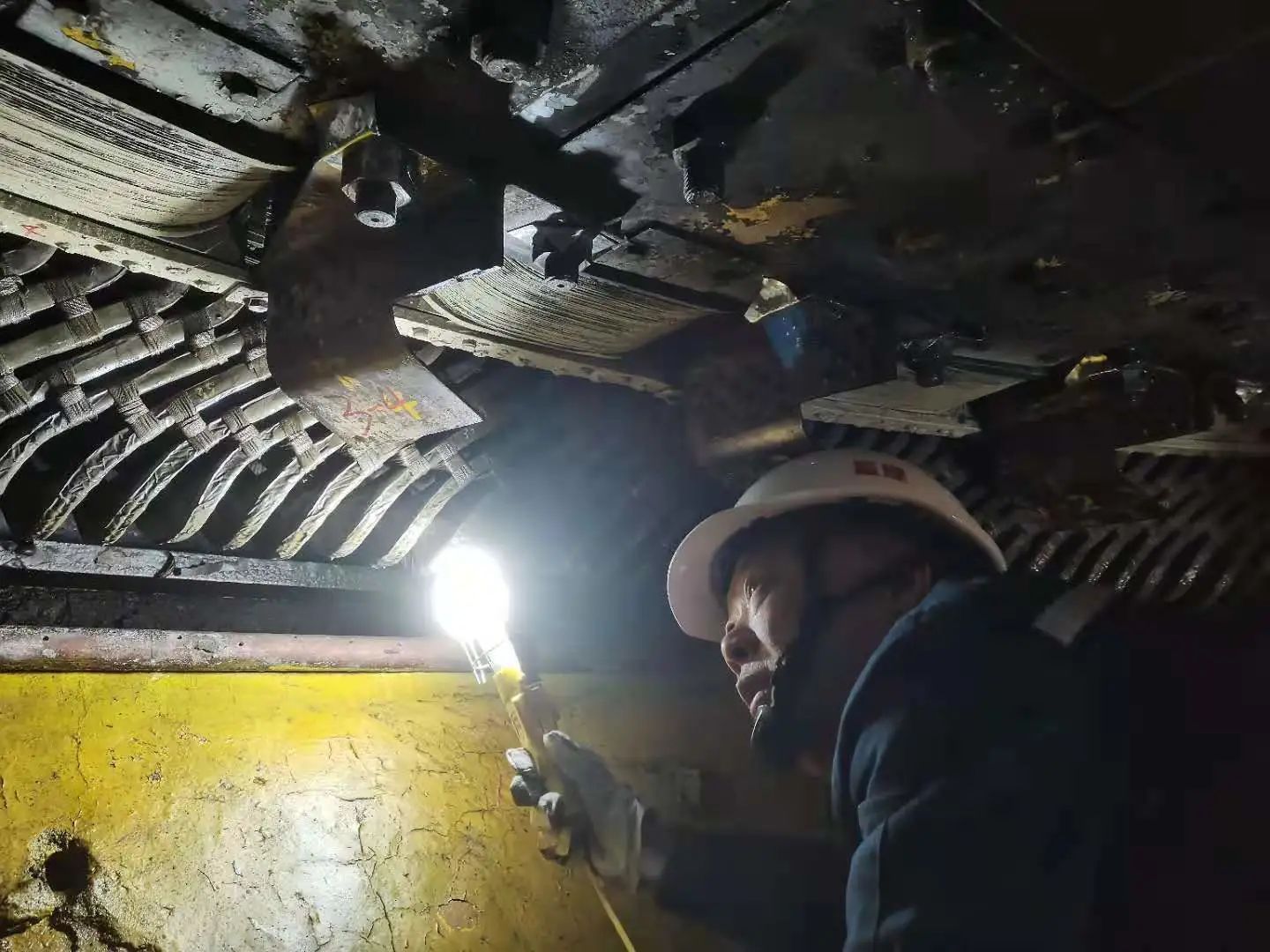

图 / 定转子检查见证
大修期间监理项目部务实细致做好本次B修的修前、修中与修后监理工作,严格按照业主方的监理委托要求,在B级检修期间始终注重检修过程中的安全、质量及工期控制管理,大修期间安全情况保持良好平稳,对修前制订的安全、质量、文明施工和工程进度目标得到较好落实完成;同时利用此次B级检修完成了机组设备的缺陷处理、技术改造及技术监督等工作任务,达到本次设备大修的目标效果;检修施工过程中发现的缺陷及时督促落实处理好,本次B级检修共计消除各类设备缺陷12项,圆满完成了本次检修目标。
